La Corporación Eléctrica del Ecuador (CELEC EP) inició el traslado de equipos de generación térmica que aportarán 45 megavatios (MW) a la central Santa Elena. La incorporación busca reforzar el Sistema Nacional Interconectado y ampliar la disponibilidad de energía eléctrica en el país.

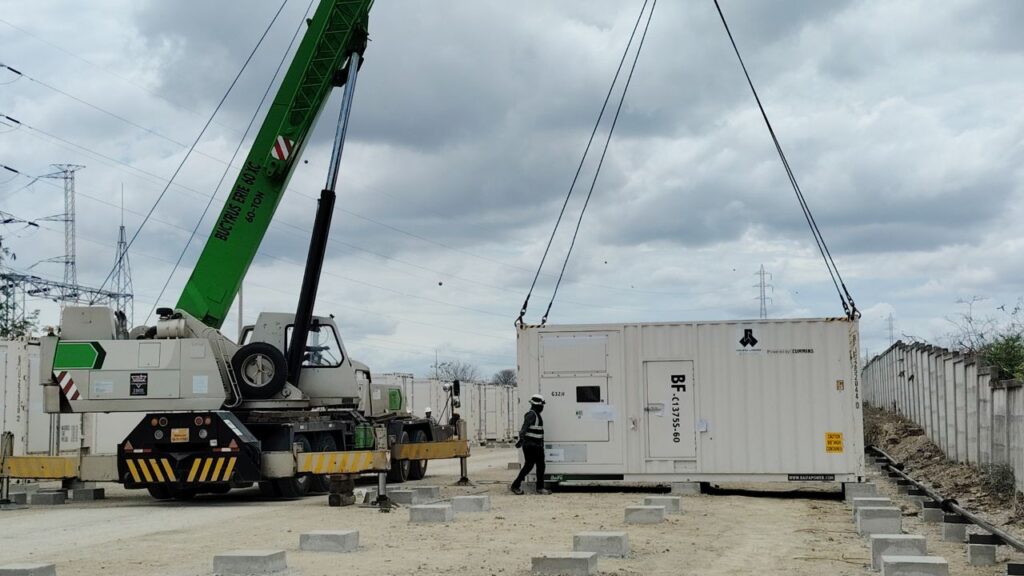

La movilización comprende 52 motores de 1,1 MW nominal cada uno, además de equipos auxiliares. Los componentes llegaron previamente al Puerto de Aguas Profundas de Posorja y ahora son trasladados hacia un predio ubicado en el sector de la Subestación Santa Elena.
El proyecto está a cargo de la Unidad de Negocio Electroguayas y se ejecuta bajo la modalidad de arrendamiento. El contrato asciende a USD 58,58 millones más IVA e incluye la implementación, el montaje, la interconexión, la puesta en marcha, la operación y el mantenimiento de la planta.
Las unidades térmicas, diseñadas para ser estacionarias o móviles, podrán funcionar con diésel o fuel oil pesado (HFO), según la disponibilidad de combustible. El traslado constituye la primera etapa de los trabajos necesarios para instalar y habilitar la nueva capacidad de generación.
De acuerdo con la planificación del proyecto, la entrada en funcionamiento de los 45 MW estaba prevista para noviembre de 2026. Antes de iniciar las operaciones, deberán completarse el montaje de los motores, su conexión al sistema eléctrico y las pruebas correspondientes.
El contrato contempla una fase de operación comercial y mantenimiento durante 730 días. Este periodo está programado entre el 12 de noviembre de 2026 y el 10 de noviembre de 2028.
Con esta incorporación, CELEC EP prevé sumar capacidad térmica para respaldar el abastecimiento eléctrico nacional. La disponibilidad efectiva de esta generación dependerá de la culminación de los trabajos y del inicio de las operaciones de la planta.
