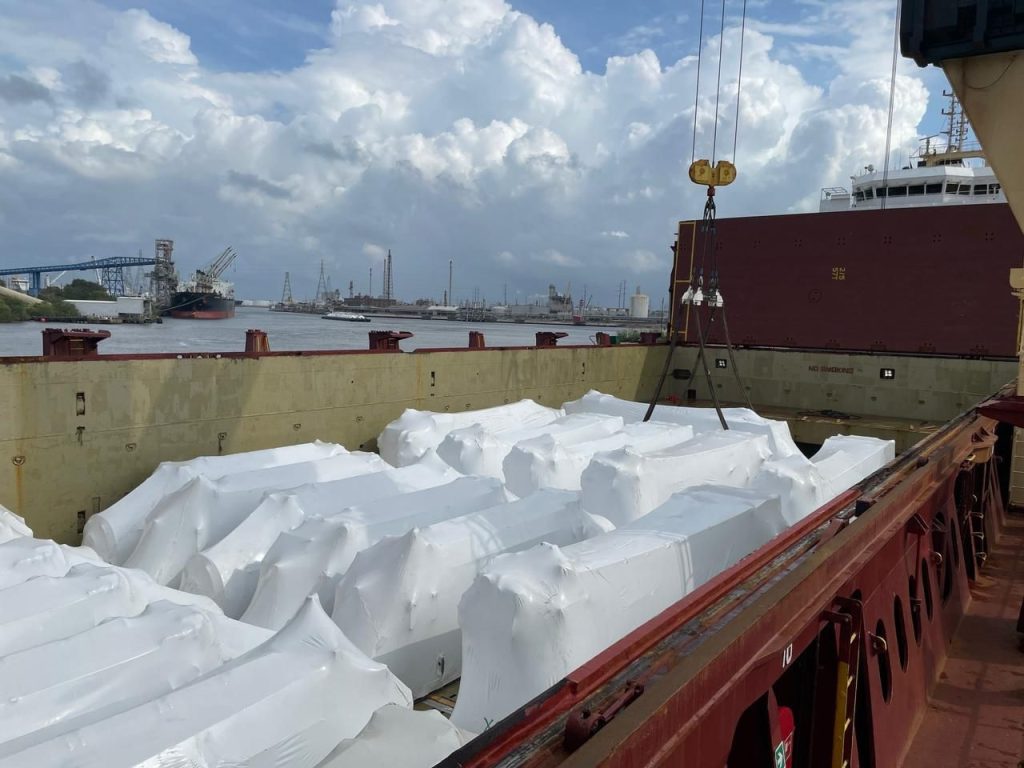

Ya están en camino las primeras 23 unidades de generación eléctrica, para la nueva central térmica de Salitral, en Guayaquil.
Los equipos, correspondientes a la fase inicial del proyecto, aportarán 80,5 megavatios (MW), fundamentales para fortalecer el suministro eléctrico durante la emergencia actual.
- LEER TAMBIÉN: Solo con lluvias saldremos a corto plazo de los apagones
- LEER TAMBIÉN: Ministra Manzano confirma primera compra de energía a Colombia
De acuerdo a los cálculos, los generadores arribarán al país a fines de mes, y de inmediato se procederá a la instalación y la fase de pruebas.
Mientras, en Salitral, los trabajos de obra civil registran un avance del 90%, con las plataformas necesarias para la instalación de los motores.
Esto garantiza que, una vez que las unidades lleguen al país, se pueda proceder de inmediato con su traslado, montaje, pruebas y conexión al Sistema Nacional Interconectado (SNI).
Paralelamente, continúan los trabajos en la central térmica de Quevedo, donde se instalarán 50 MW de capacidad. En la zona ya concluyó la construcción de las plataformas, destinadas al montaje de las 20 unidades generadoras, cada una con una capacidad de 2,5 MW.
Los trabajos para incorporar la energía al Sistema Nacional de Transmisión (SNT), también están en ejecución. Estas obras están a cargo de CELEC EP Transelectric.
